Podczas prowadzonych prac remontowych więźby kościoła, po częściowym demontażu konstrukcji drewnianej w rejonie murów transeptu pojawiły się znaczne spękania konstrukcyjne, które wymagały pilnej interwencji budowlanej i konstrukcyjnej. Po analizie sytuacji, ze względu na realne zagrożenie dla bezpieczeństwa użytkowników świątyni oraz stateczności murów nadzór inwestorski podjął decyzję o konieczności tymczasowego zamknięcia budynku kościoła. Nadzór konstruktorski opracował rozwiązania naprawcze, które są obecnie realizowane przez Wykonawcę. Prace uzyskały również wszystkie wymagane akceptacje urzędu konserwatorskiego, który przeprowadził wizję lokalną obiektu.

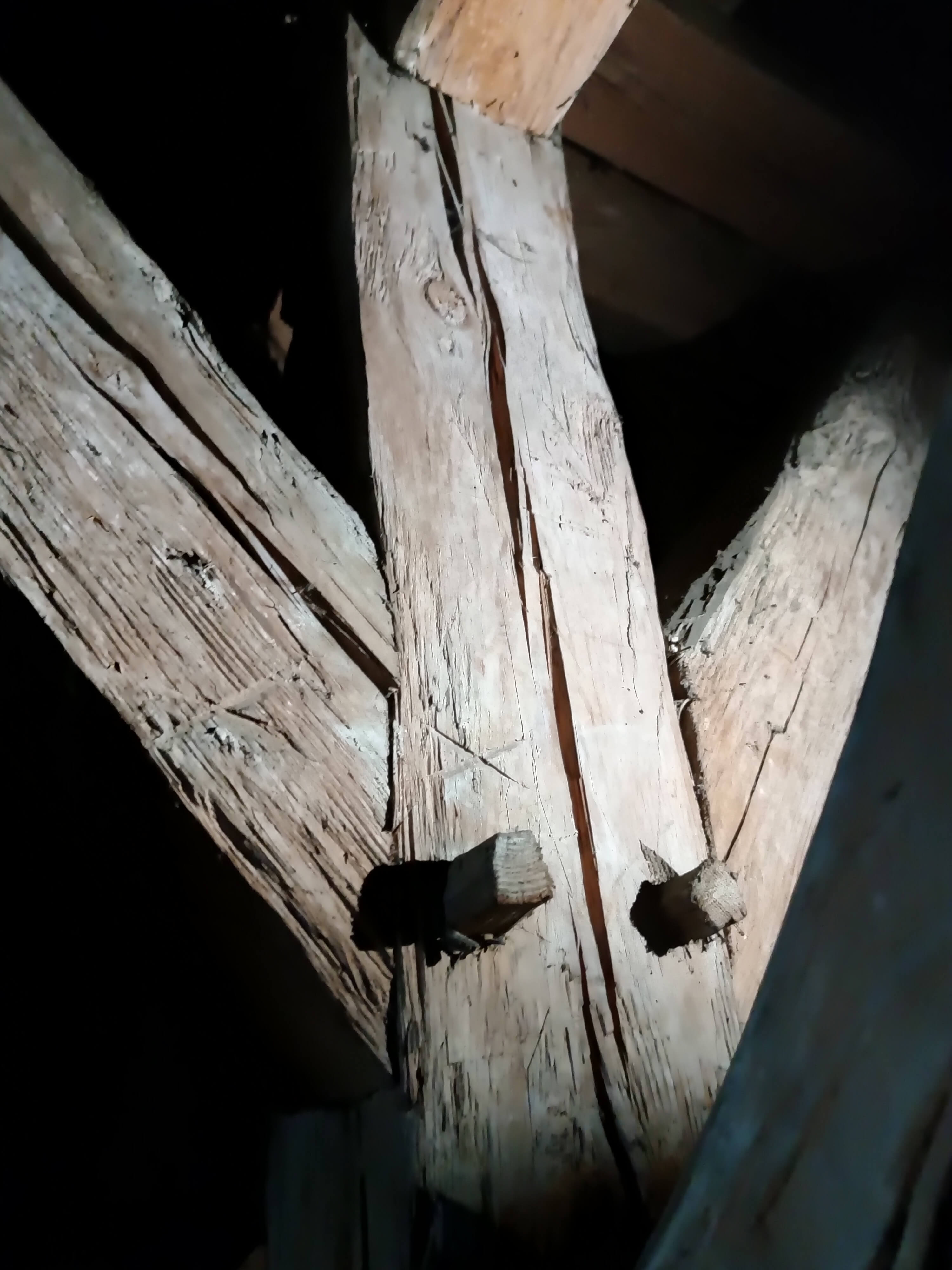

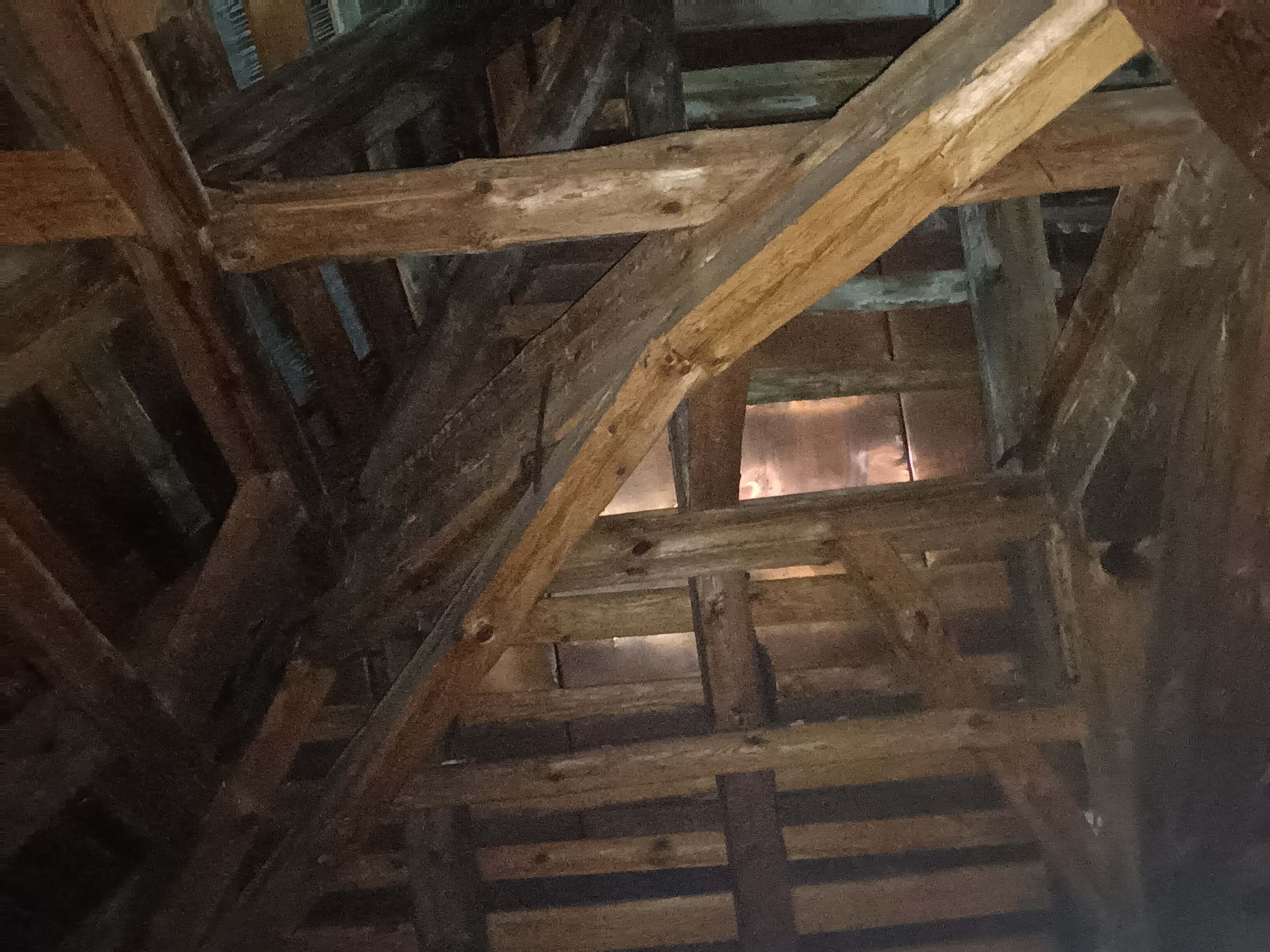

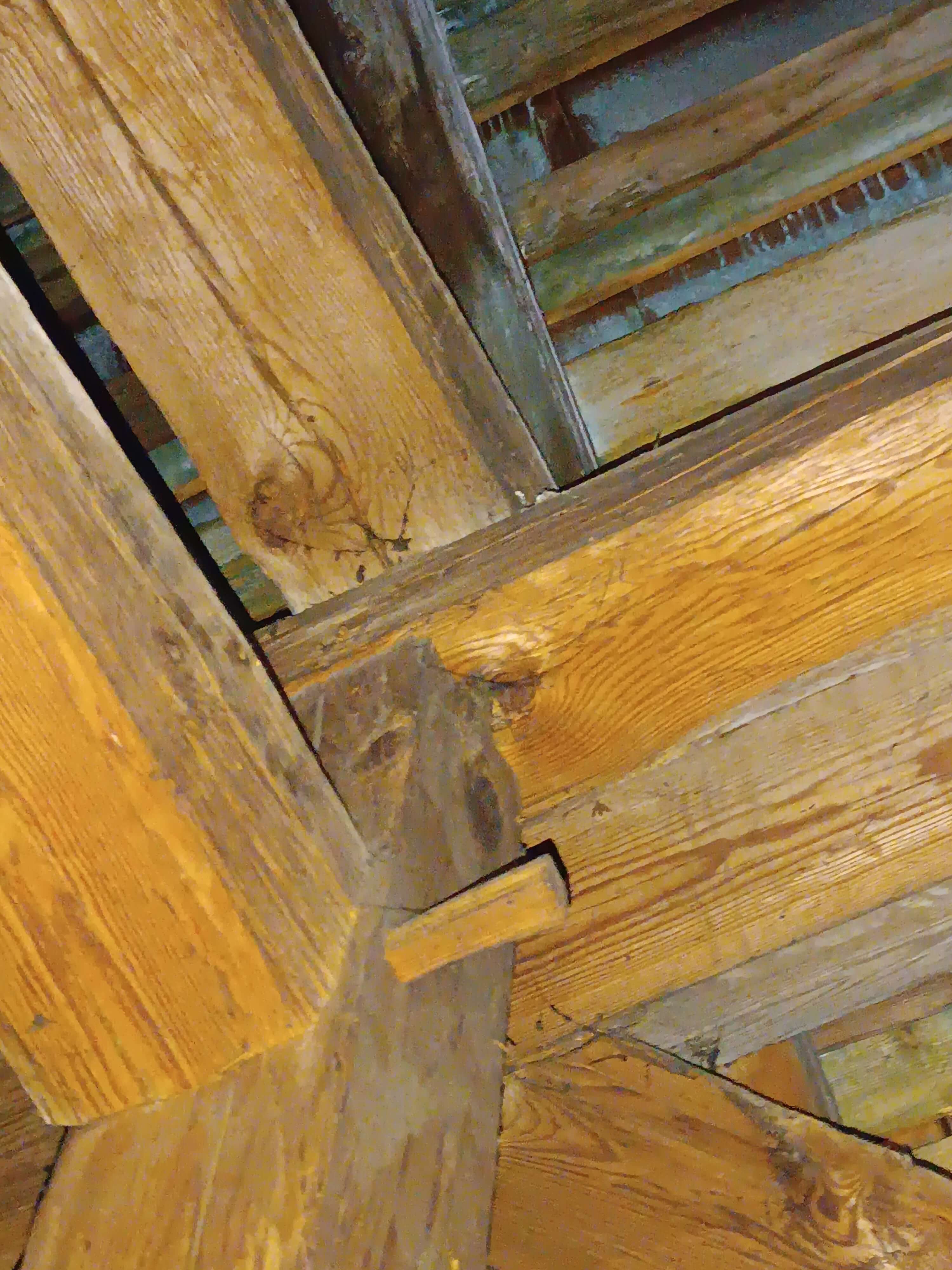

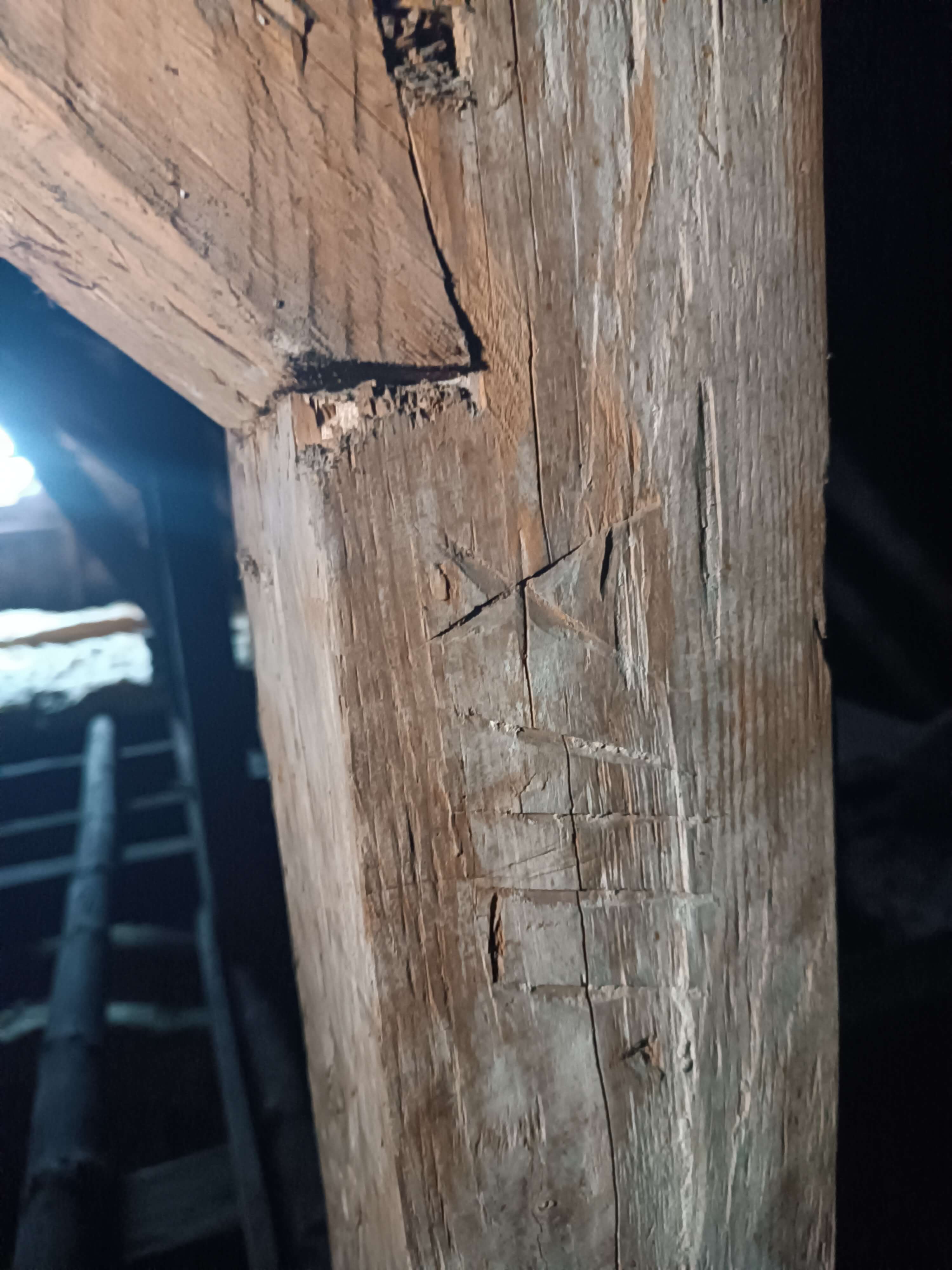

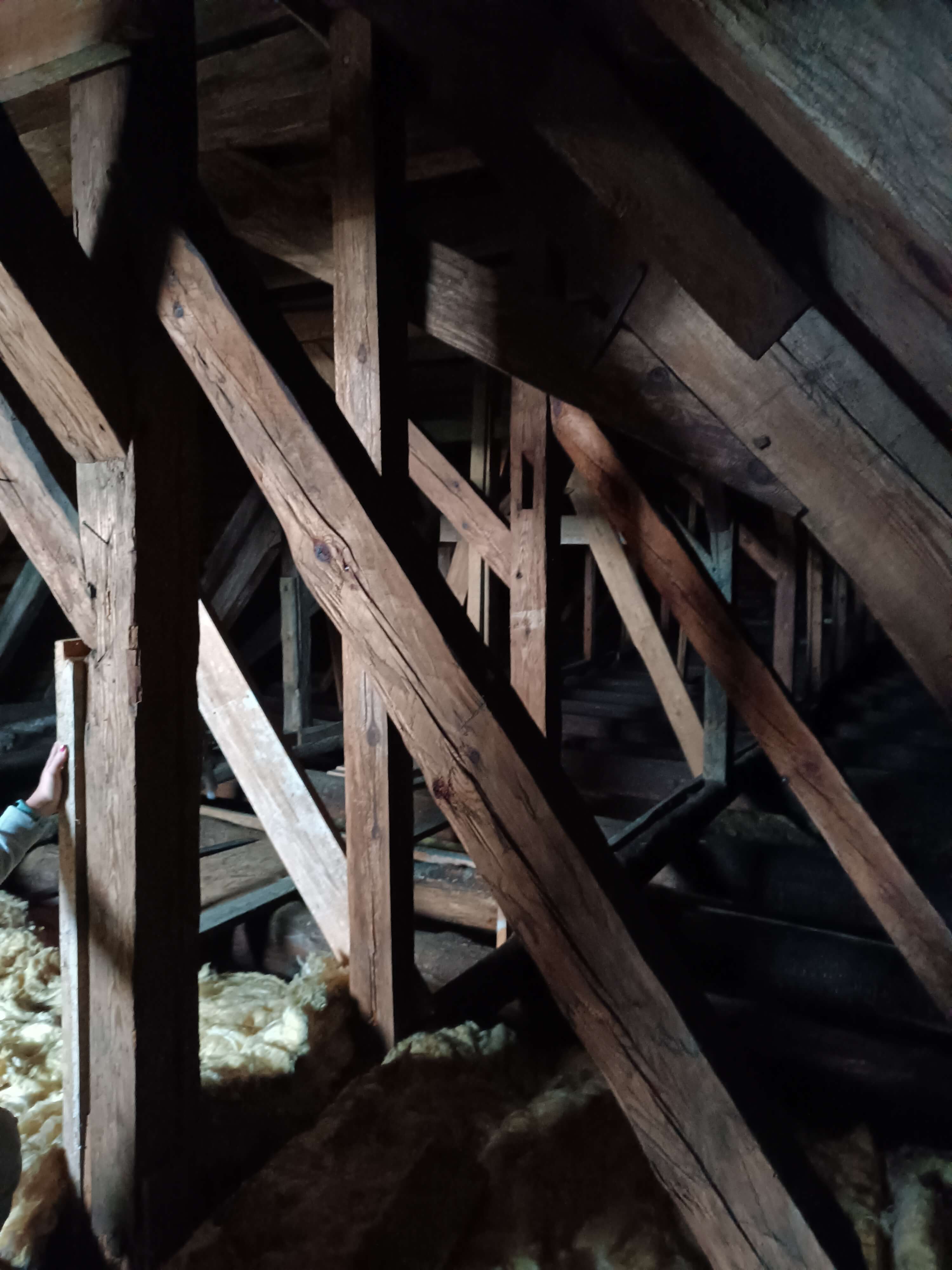

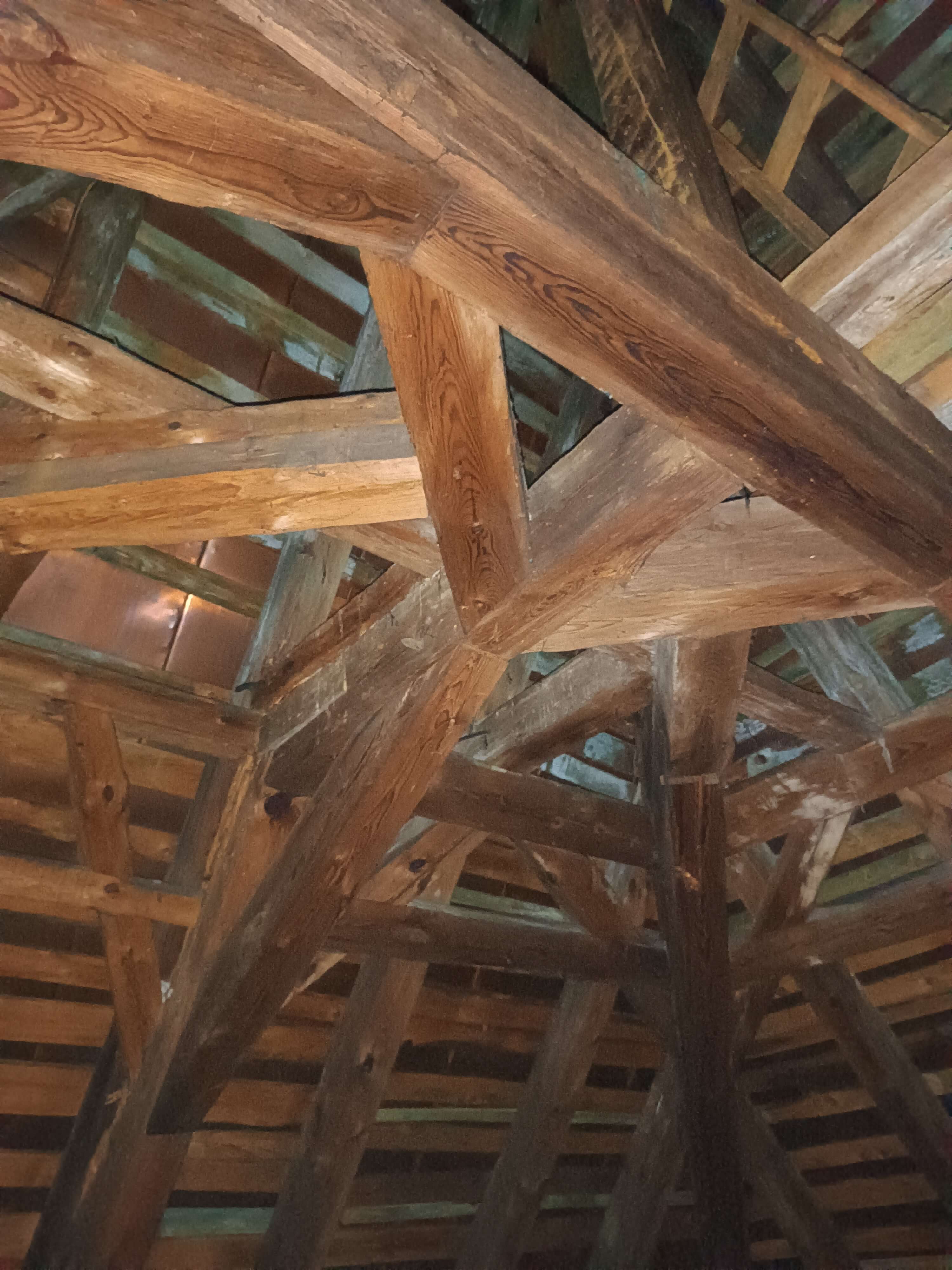

Prace remontowe pozwalają na odsłonięcie i skrupulatną ocenę wszystkich elementów konstrukcji dachu. Wiele z nich, ze względu na stan zachowania (porażenie biologiczne, zalania, zwichrowanie), straciło swoją wytrzymałość konstrukcyjną i wymaga wzmocnień lub wymiany. Część elementów, szczególnie tych najcenniejszych i najstarszych (datowanych nawet na XVII w.), uda się zachować i ponownie wprowadzić do konstrukcji budynku. Prace prowadzone są pod ścisłym nadzorem konserwatorskim oraz konstruktorskim, ze względu na złożoną i zabytkową materię.
W zeszłym oraz obecnym tygodniu Parafia przyjmuje pierwsze transporty drewna służącego do wzmocnień oraz częściowej wymiany zdegradowanych elementów historycznej więźby dachowej. Materiał został specjalnie przygotowany pod wbudowanie w historyczną konstrukcję poprzez swoje gabaryty, zabezpieczenie i odpowiednią impregnację powierzchni. Jednocześnie ściągana jest obecnie blacha miedziana z 1/4 powierzchni dachu, zaś od wtorku nastąpi demontaż więźby z odkrytej przestrzeni dachowej.
Rozpoczął się remont strefy dachu w naszej świątyni. Rozstawiono rusztowania, obecnie trwają prace porządkowe na poddaszu, przygotowujące do zdjęcia pokrycia dachowego i demontażu więźby. Prosimy o ostrożność i wyrozumiałość z uwagi na prowadzone prace budowlane przez najbliższe miesiące.
W 2023 r. nasza Parafia reprezentowana przez Księdza Proboszcza Władysława Trojanowskiego wystąpiła z inicjatywą przeprowadzenia kompleksowego remontu dachu nieporęckiej świątyni, widząc, iż stan więźby oraz poszycia dachowego wymaga pilnej interwencji oraz działania. Sprawa pozostawała szczególnie ważna ze względu na wiekowość więźby oraz XVII w. kościoła, które stanowią najstarszy zabytek okolicy. Szukając środków finansowania tak rozległej i skomplikowanej inwestycji zgłosiliśmy się do rządowego Programu Odbudowy Zabytków, gdzie staraniem Parafii udało się pozyskać znaczący wkład finansowy, wysokości 850 000 złotych. Fundusze te zgodnie z regulaminem dotacyjnym zostaną przekazane Parafii za pośrednictwem Urzędu Gminy i posłużą do planowanego w przyszłym roku remontu strefy dachu.
W 2023 r. otrzymaliśmy promesę rezerwacji środków finansowych. Wówczas Parafia przystąpiła do intensywnych i specjalistycznych działań projektowych, które prowadzić miały do uzyskania potrzebnych pozwoleń na planowane prace. Z uwagi na to, iż kościół wpisany jest do rejestru zabytków, konieczne było nie tylko zrealizowanie projektu budowlanego, ale przygotowanie dokumentacji konserwatorskiej. W ramach działań powstała następująca dokumentacja kompleksowo rozpoznającą więźbę dachową:
Następnie uzyskano pozwolenie konserwatorskie z Wojewódzkiego Urzędu Ochrony Zabytków oraz pozwolenie budowlane. Prace nad dokumentacją wraz z uzyskaniem pozwoleń miały miejsce od września 2023 r. do sierpnia 2024 r.
Całą powyższą dokumentację oraz wszelkie działania związane z procedurami pozyskiwania pozwoleń zostały opłacone ze środków własnych parafii.
Kolejnym etapem był wybór wykonawcy. Spośród licznych kandydatów wyłoniono firmę Monument Service Sp. z o.o. sp. kom. z Raszyna, specjalizująca się w obiektach zabytkowych, która podejmie się prac remontowych w 2025 r.
12 grudnia 2024 r. w Urzędzie Gminy, na mocy wcześniej udzielonej promesy została podpisana umowa o udzielenie dotacji celowej na dofinansowanie prac konserwatorskich, restauratorskich i robót budowlanych przy zabytku wpisanym do rejestru zabytków, w celu realizacji zadania pn. „Modernizacja dachu zabytkowego Kościoła pw. Niepokalanego Poczęcia Najświętszej Maryi Panny w Nieporęcie”. Oprócz 850 000 zł pochodzących z Programu Rządowego Odbudowy Zabytków, Gmina wsparła także parafię kwotą 17 347,00 zł.
Prace rozpoczną się wiosną 2025 r. i potrwają planowo do końca roku.
O ich przebiegu będziemy informować wszystkich zainteresowanych na bieżąco.
